Хід будівництва Rusaniv Residence серпень 2024

Підписатись на новини

Останній місяць літа – час підбити підсумки сезону: завдяки дужим зусиллям команди ми досягли значного прогресу і вдячні всім, хто разом із нами слідкує за тим, як на будмайданчику Rusaniv Residence геній природи зустрічається з досконалістю архітектурних рішень.


Ми натхненно продовжуємо і запрошуємо переглянути щомісячний фотозвіт:


1 секція

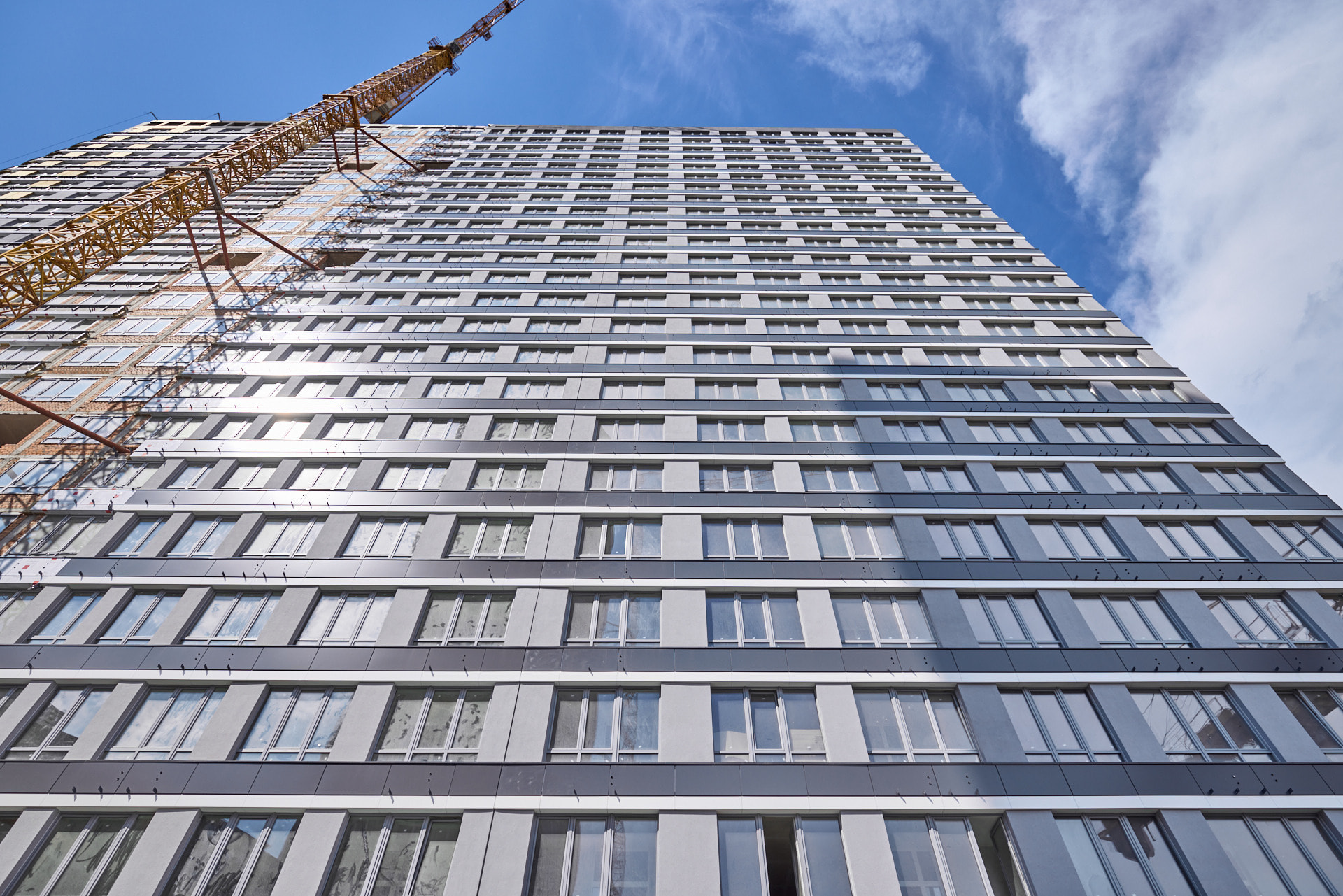

- Завершено монтаж віконних конструкцій


2 секція

- Триває поквартирна «розкатка» труб опалення та водопостачання на рівні 16 поверху

- Продовжується влаштування вентфасаду

- Триває виконання штукатурних робіт по фасаду

- На рівні 24-25 поверху виконуються штукатурні роботи


3 секція

- Продовжується влаштування фасаду по секції

- Триває шпаклювання у місцях загального користування з 13 по 24 поверх

- Виконується укладання плитки у МЗК з 19 по 24 поверх

- Триває монтаж електричних мереж.


Одночасно на 2-3й секціях виконуються покрівельні роботи


4 секція

- Заїзд до паркінгу: продовжуються монолітні роботи. Станом на зараз «набирається» остання плита перекриття. В планах наступного тижня – початок бетонування.
